工事のお知らせ 浅羽揚水機場場内整備他工事(袋井市新堀地内)

本工事は、天竜川下流国営施設応急対策事業計画に基づき建設した浅羽揚水機場の場内整備他を実施します。

実施工程や交通規制なども随時更新いたしますのでよろしくお願いいたします。

【交通規制】

10月21日(水)~10月30日(金)

この期間で片側交互通行規制を3~4日間程度行います。

※現地の交通誘導員の指示に従って通行お願いいたします。

交通規制図

【工事工程】

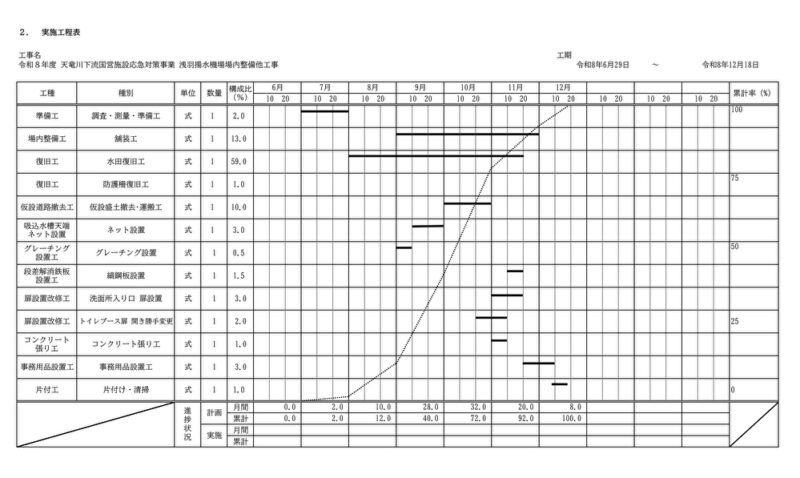

工程表

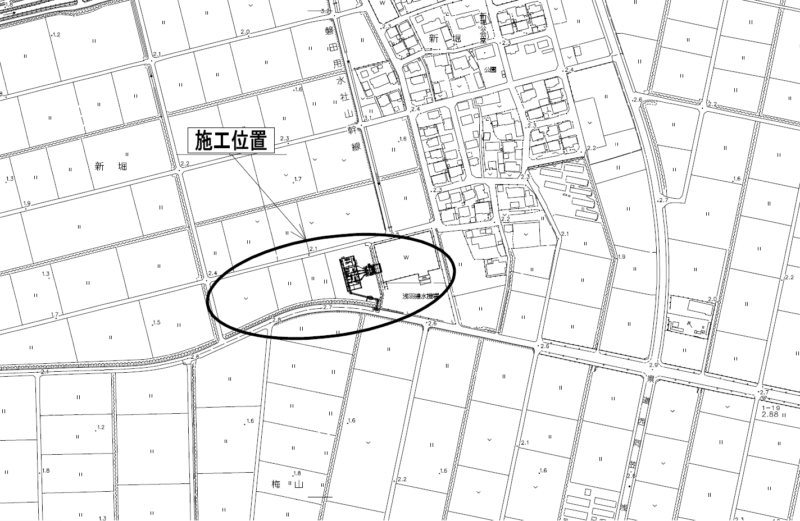

【位置図】

【浅羽揚水機場】

浅羽揚水機場

【施工状況】

施工状況 9月

施工状況 9月

施工状況 9月

施工状況 9月

【工事情報】

工事名:令和8年度 天竜川下流国営施設応急対策事業 浅羽揚水機場場内整備他工事

工事場所:静岡県袋井市新堀地内

工期:令和8年6月29日~令和8年12月18日

工事概要:

場内整備工 1式

復旧工 1式

仮設道路撤去工 1式

その他整備 1式

【問合せ先】

株式会社東洋インフラテック

工事部 原田 TEL 053-581-7572
